BŪVDARBU ŽURNĀLS BIS

Būvdarbu žurnāls BIS: aizpildīšana un ārpakalpojums

Sakārtojam un uzturam būvdarbu žurnālu BIS. Vienreizēja palīdzība vai regulāra administrēšana ārpakalpojumā.

Lapas saturs

Kam šis pakalpojums ir piemērots?

Laiks

BIS aizņem pārāk daudz laika

Būvdarbu vadītājam pazūd laiks, kas vajadzīgs būvlaukumam.

Iekavēts žurnāls

Trūkst ierakstu un pielikumu

Darbi objektā notiek ātrāk nekā dokumenti tiek sakārtoti BIS.

Apjoms

Vairāki objekti vienlaikus

Vienam cilvēkam grūti noturēt kārtībā visus žurnālus.

Pakalpojuma modeļi

Vienreizēji

Vienreizēja palīdzība

Sakārtojam konkrētu situāciju, pirms tā sāk traucēt nodošanu vai ikdienas darbu.

Regulāri

Regulāra administrēšana

Uzturam žurnālu būvdarbu laikā pēc saskaņota ritma.

Resurss

Ārpakalpojuma lietvedis

Pieslēdzam BIS administrēšanas resursu vajadzīgajā apjomā.

Ko var nodot ārpakalpojumā?

Mums var nodot BIS žurnāla ikdienas administrēšanu: ierakstus, materiālus, pielikumus un statusu kontroli.

Apstiprinājumus BIS veic atbildīgās personas.

Darba daļa
Ko dara ASTRO
Kas apstiprina
Darba daļaIkdienas darbu ieraksti Darbs, vieta, apjoms, mērvienība, rasējums un pielikumi.
Ko dara ASTROSagatavojam un ievadām ierakstus BIS.
Kas apstiprinaAtbildīgā persona savā BIS lomā.
Darba daļaMateriāli un būvizstrādājumi Saņemtie materiāli, dokumenti, daudzumi un iestrāde.
Ko dara ASTROSakārtojam materiālu ierakstus un pielikumus.
Kas apstiprinaPar materiāliem atbildīgā persona.
Darba daļaRasējumi un pielikumi Projekta lapas, fotofiksācija, protokoli un pārskati.
Ko dara ASTROPievienojam failus un sasaistām tos ar ierakstiem.
Kas apstiprinaTehnisko saturu apstiprina atbildīgā loma.
Darba daļaStatusi un akti Ierakstu statuss, labojumi un saikne ar pieņemšanas aktu.
Ko dara ASTROSekojam statusiem un trūkstošajām darbībām.
Kas apstiprinaApstiprinājumi paliek sertificētajām personām.

Kas ir būvdarbu žurnāls BIS?

Būvdarbu žurnāls BIS ir elektronisks būvlaukuma žurnāls. Tajā redzams, kas objektā izdarīts, kādi materiāli saņemti un iestrādāti, kādi dokumenti pievienoti un kas ierakstus apstiprinājis.

Agrāk šādu informāciju lielā mērā kārtoja papīra žurnālā un mapēs. Tagad tā tiek ievadīta BIS, kur ieraksti, materiāli, pielikumi, akti un apstiprinājumi ir saistīti vienā būvniecības lietā.

Praktisks piemērs: ja objektā iestrādā siltumizolāciju, BIS jāredz materiāls, tā dokumenti, darba ieraksts, apjoms, vieta objektā un saikne ar pieņemšanas aktu.

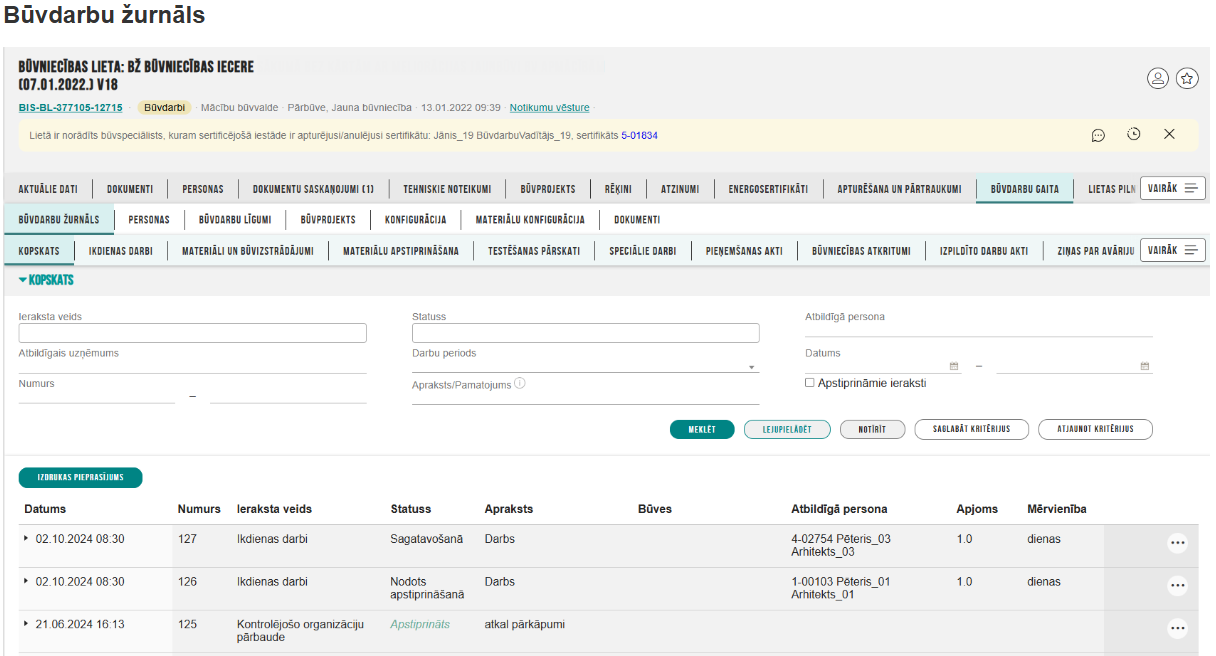

BIS būvdarbu žurnāla kopskats ar ierakstu filtriem, statusiem un sadaļām
BIS būvdarbu žurnāla kopskats ar sadaļām un ierakstu sarakstu. Avots: Būvniecības informācijas sistēma (BIS).

Kā būvdarbu žurnālu aizpilda praksē?

BIS ierakstu secība ir vienkārša: materiāls, ikdienas darbs, pieņemšanas akts.

1. solis

Materiāls tiek reģistrēts BIS

Saņemto materiālu vai būvizstrādājumu ievada ar nosaukumu, ražotāju, daudzumu, mērvienību un vajadzīgajiem dokumentiem.

2. solis

Materiālu piesaista ikdienas darbam

Ikdienas darba ierakstā norāda, kas paveikts, kurā vietā, kādā apjomā un kurš reģistrētais materiāls ir iestrādāts.

3. solis

Ieraksts nonāk pieņemšanas aktā

Apstiprinātos ikdienas darbu ierakstus izmanto Veikto būvdarbu pieņemšanas aktā kopā ar materiāliem, rasējumiem un pielikumiem.

Materiāls → Ikdienas darbs → Veikto būvdarbu pieņemšanas akts

Šī ir galvenā darba secība. Dažiem objektiem vajag arī citus ierakstus un pielikumus.

Kas vajadzīgs materiāla ievadīšanai BIS?

Materiāla ieraksts BIS palīdz vēlāk skaidri parādīt, kurš produkts objektā saņemts un kurā darbā tas iestrādāts. Dokumentu komplekts atkarīgs no produkta.

  • materiāla vai būvizstrādājuma nosaukums;
  • ražotājs;
  • saņemšanas datums un daudzums;
  • mērvienība;
  • EĪD vai ekspluatācijas īpašību deklarācija, ja tā attiecas uz produktu;
  • atbilstību apliecinošs dokuments;
  • tehnisko datu lapa;
  • testēšanas, piegādes vai cita produkta dokumentācija, ja tā vajadzīga materiālam.

Materiālu BIS ievada pirms piesaistes ikdienas darba ierakstam. Pēc tam ikdienas darba ierakstā norāda, kāds daudzums ir iestrādāts.

Ja materiāla dokumenti ir svešvalodā

Ja deklarācija, tehniskā pase, lietošanas instrukcija vai cits vajadzīgais dokuments ir tikai svešvalodā, palīdzam sagatavot tulkojumu latviešu valodā. Ja tulkojums vajadzīgs iesniegšanai iestādē, palīdzam to noformēt vajadzīgajā formā.

Kas jānorāda ikdienas darba ierakstā?

Ierakstā īsi norāda:

  • datums un laiks;
  • kas tieši izdarīts;
  • kurā būvē, telpā, zonā, asī vai posmā darbs veikts;
  • apjoms un mērvienība;
  • tāmes pozīcija, ja tā tiek lietota;
  • būvprojekta lapa, mezgls vai rasējuma atsauce;
  • iestrādātais materiāls un daudzums;
  • pielikumi, foto, protokoli vai ražošanas rasējumi;
  • atbildīgā persona un uzņēmums;
  • laikapstākļi un strādājošo skaits, ja šie dati vajadzīgi ierakstam.
Regulāra ievade

Ierakstus veic katru darbdienu. Ja vairākas dienas pēc kārtas notiek viens un tas pats darbs, BIS var norādīt sākuma un pabeigšanas datumu vienā ierakstā.

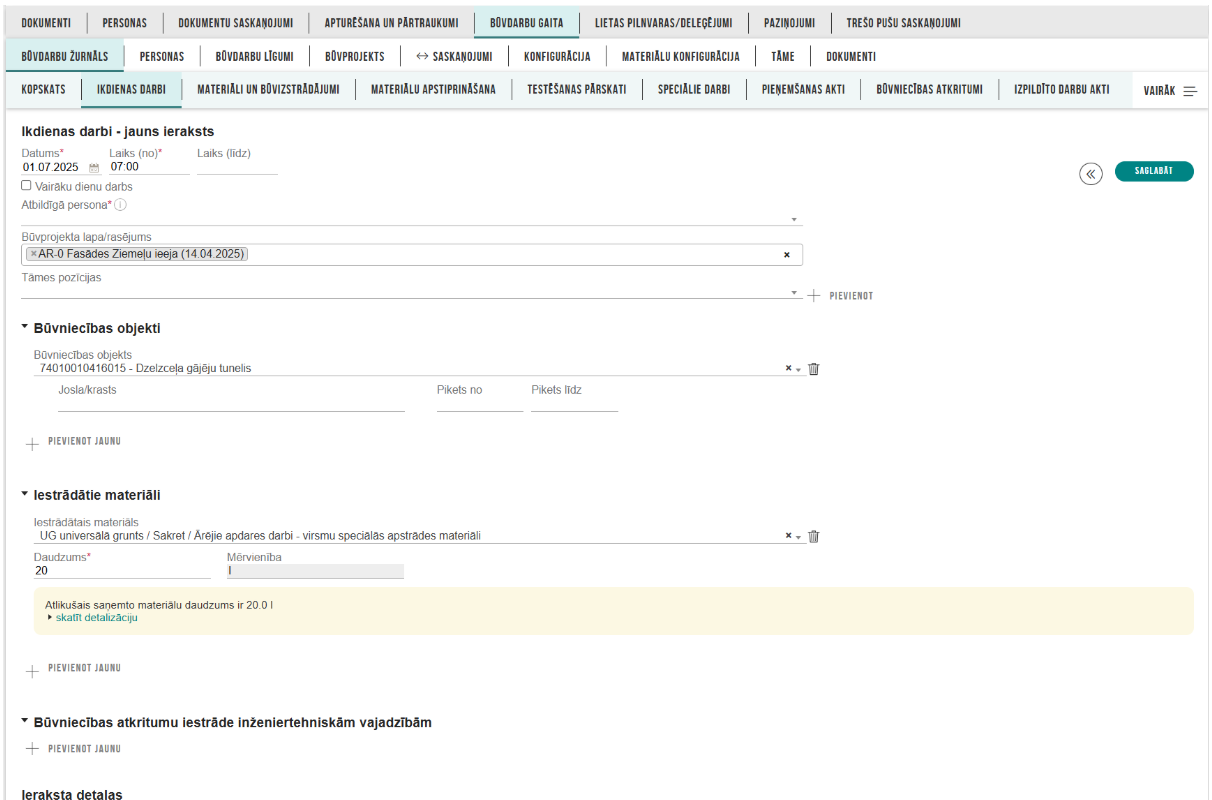

BIS ikdienas darba ieraksta forma ar datumu, laiku, būvprojekta atsauci, materiāliem un būvniecības objektu
BIS ikdienas darba ieraksta forma ar darba, objekta un materiālu laukiem. Avots: Būvniecības informācijas sistēma (BIS).

Praktiski BIS

Ja BIS labojumam prasa pamatojumu, rakstiet īsi, kas mainīts.

Pamatojuma piemēri
  • Labots darbu apjoms
  • Labota rasējuma atsauce
  • Pievienots materiāls
  • Labots materiāla daudzums
  • Labots darbu datums
  • Pievienots pielikums
  • Labota kļūda ierakstā

Praksē vismazāk pārpratumu rodas tad, ja materiāls ir ievadīts pirms darbu ieraksta, darba vieta objektā ir skaidri nosaukta un pielikumi nosaukti tā, lai tos vēlāk var atrast bez minēšanas.

Kas drīkst veikt ierakstus un kas tos apstiprina?

Ierakstus veic lietotāji ar piešķirtām BIS tiesībām.

Apstiprinājumus veic atbildīgās personas savās lomās.

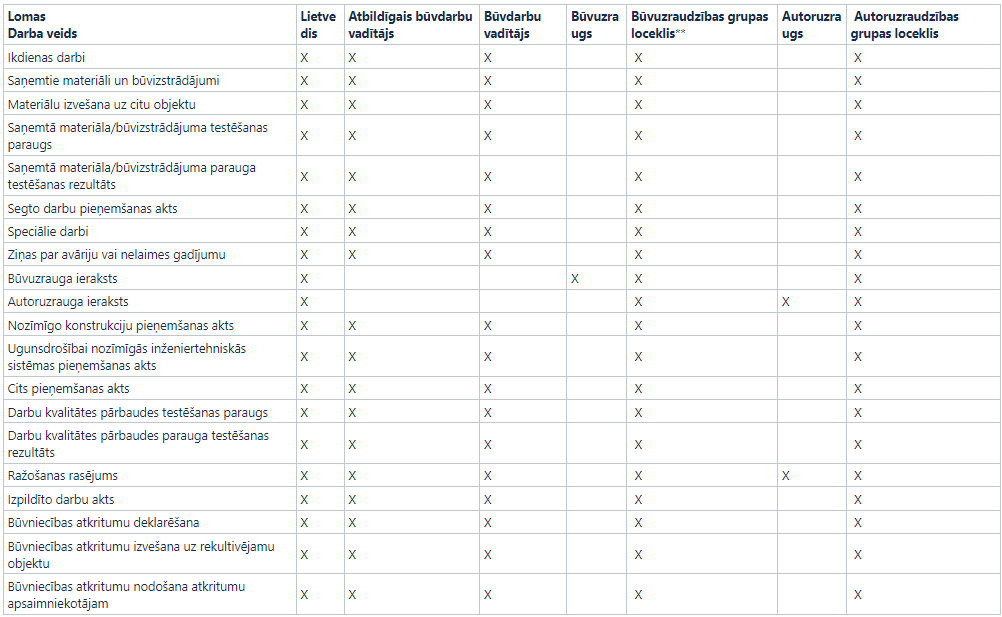

BIS būvdarbu žurnāla ierakstu pievienošanas tiesību tabula pa lomām
BIS ierakstu pievienošanas tiesību tabula pa lomām un darba veidiem. Avots: Būvniecības informācijas sistēma (BIS).

Ko darīt, ja būvdarbi jau notiek un žurnāls nav sakārtots?

Sakārtojam trūkstošos ierakstus, materiālus un pielikumus no objekta dokumentiem.

Pēc tam varam turpināt žurnālu uzturēt regulāri.

Kas mainījās pēc 01.07.2025?

Ja BUN izpildes atzīme veikta no 01.07.2025, jaunajā BIS režīmā segto darbu aktus vairs neveido. To vietā izmanto Veikto būvdarbu pieņemšanas aktu.

Šajā lapā šo tēmu turam īsi, jo detalizēts skaidrojums ir atsevišķā rakstā: Segto darbu akti pēc 01.07.2025 un jaunā BIS kārtība.

Ja ar BIS administrēšanu nepietiek

Ja vajadzīgs atbildīgais būvdarbu vadītājs vai būvuzraugs, tas ir atsevišķs pakalpojums.

Biežākie jautājumi

Kas ir būvdarbu žurnāls BIS?

Tas ir elektronisks būvlaukuma žurnāls BIS vidē. Tajā redzams, kas objektā izdarīts, kādi materiāli saņemti un iestrādāti, kādi dokumenti pievienoti un kas ierakstus apstiprinājis.

Kā būvdarbu žurnālu aizpilda praksē?

Vispirms BIS reģistrē saņemto materiālu vai būvizstrādājumu. Pēc tam ikdienas darba ierakstā norāda paveikto darbu un piesaista iestrādāto materiālu. Apstiprinātos ikdienas darbu ierakstus izmanto Veikto būvdarbu pieņemšanas aktā.

Kas vajadzīgs materiāla ievadīšanai BIS?

Parasti vajadzīgs materiāla nosaukums, ražotājs, saņemšanas dati, daudzums, mērvienība un materiāla dokumenti. Pēc produkta veida vajadzīga ekspluatācijas īpašību deklarācija, atbilstības dokuments, tehnisko datu lapa, testēšanas dokuments vai cita produktam vajadzīga informācija.

Kas jānorāda ikdienas darba ierakstā?

Ierakstā norāda datumu, laiku, darbu aprakstu, vietu objektā, apjomu, mērvienību, projekta vai rasējuma atsauci, iestrādāto materiālu, pielikumus un atbildīgo personu. Papildu lauki, piemēram, laikapstākļi vai strādājošo skaits, jāaizpilda tad, kad tie attiecas uz darbu.

Vai BIS var pievienot ierakstu par materiālu vai darbu, kas veikts agrāk?

Jā, BIS ierakstā var norādīt darba vai materiāla datumu arī tad, ja informācija tiek ievadīta vēlāk. Saturam jāatbilst faktiskajai situācijai, materiālu dokumentiem, rasējumiem, fotofiksācijai, protokoliem un aktiem.

Cik ātri jāievada ieraksti BIS?

Ierakstus būvdarbu žurnālā veic katru darbdienu. Ja vairākas dienas pēc kārtas tiek veikts viens un tas pats darbs, BIS var veidot vienu ierakstu ar darba sākuma un pabeigšanas datumu.

Vai būvdarbu žurnāla administrēšanu var nodot ārpakalpojumā?

Jā. Ārpakalpojumā var nodot ierakstu sagatavošanu un ievadi, materiālu dokumentu sakārtošanu, pielikumu pievienošanu un statusu kontroli. Sertificētās personas pārbauda tehnisko saturu un veic savus BIS apstiprinājumus.

Vai žurnālu var sakārtot, ja būvdarbi jau notiek?

Jā. Trūkstošos ierakstus, materiālus un pielikumus sakārto no objekta dokumentiem. Pēc tam žurnālu var uzturēt regulāri.

Kas mainījās būvdarbu žurnālā no 01.07.2025?

Būvniecības lietām un kārtām ar BUN izpildes atzīmi no 01.07.2025 BIS jaunajā žurnāla režīmā vairs neveido segto darbu aktus, nozīmīgo konstrukciju pieņemšanas aktus un speciālo darbu ierakstus. To vietā izmanto Veikto būvdarbu pieņemšanas aktu un saistītos ikdienas darbu ierakstus.

Vai būvdarbu žurnāls aizstāj izpilddokumentāciju?

Nē. Būvdarbu žurnāls ir svarīga procesa dokumentēšanas daļa, bet izpilddokumentācijā ietilpst arī izpildshēmas, mērījumi, protokoli, materiālu dokumenti, akti, foto un citi objekta nodošanai vajadzīgie dokumenti.
